Масштабная реконструкция теплосети на улице Петрова: как готовят Иркутск к зиме

По данным НТС Иркутск, на ул. Петрова в Иркутске идёт замена участка теплосети, снабжающего теплом 15 тыс. жителей и 10 социальных объектов микрорайонов Топкинский и Зелёный. Срок завершения работ — 15 сентября, до старта отопительного сезона.

Зиновий Меньшиков·обновлено 15 августа 2026 г.

Масштабная реконструкция теплосети на улице Петрова: как готовят Иркутск к зиме

После перекладки коммунальщики рассчитывают снизить аварийность в зимний период.

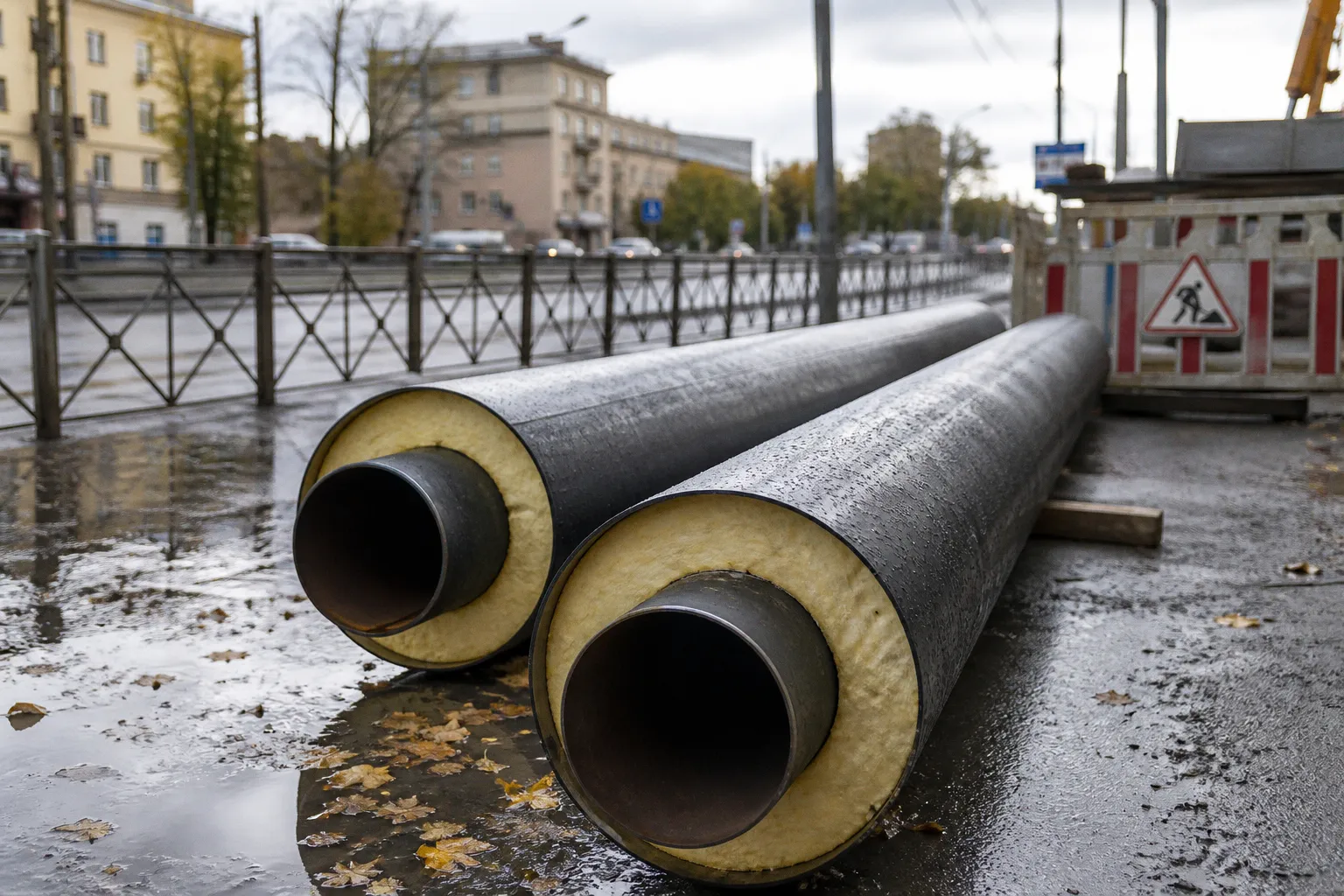

Параметры участка

Соседняя ветка-ровесница с ул. Лермонтова отработала 38 лет и потеряла половину толщины стенки — с 8 до 4 мм. Утонение металла привело к протечке, нормативный срок замены истёк ещё в 2013 году. На Петрова уложено свыше 160 м из запланированного объёма; точные метраж, диаметр и тип новых труб в репортаже не указаны.

Масштаб износа по диагностике

Технический директор участка тепловых сетей НИ ТЭЦ (входит в Эн+) Владимир Янышевский приводит цифры по областному центру: акустическая диагностика выявила порядка 500 неработоспособных участков по 400 м каждый — это около 20 км сетей с гарантированными дефектами. Три состояния трубопровода по нормативу — работоспособное, предельное и неработоспособное. Текущий темп перекладки — 0,15% в год, минимально необходимый — 4%. Разрыв — 26,7 раза. При сохранении нынешних объёмов ремонта сеть будет ветшать быстрее, чем обновляться.

Финансирование и тарифный источник

На 2026–2028 годы энергетики запросили около 4 млрд рублей. В 2024-м инвестиционная программа в теплоснабжении Иркутска не принималась, нынешняя — не согласована. По словам начальника управления коммунальной инфраструктуры регионального Минэнерго Александра Барнакова, эти 4 млрд лягут на областной бюджет в виде межтарифной разницы — фактически их возмещение заложено в тариф на тепло. Позиция администрации города должна быть сформирована до конца недели. Гендиректор Байкальской энергетической компании Олег Причко подтверждает повторную подачу программ надёжности и безопасности в установленном порядке и рассчитывает на согласование до конца года.

Что отслеживать

— Подписание инвестпрограммы БЭК и закрепление 4 млрд на трёхлетний цикл.

— Источник покрытия межтарифной разницы: областной бюджет или тариф для конечного потребителя.

— Выход темпа перекладки с 0,15% до нормативных 4% в год.

Завершение работ на Петрова к 15 сентября и переключение потребителей без перебоев ГВС.
